隧道內防火卷簾門安裝的施工界面應符合下列要求:
隧道內二襯、路面、防火涂料及噴涂等已施工完成;
隧道橫洞內防火門預留預埋位置、高程、尺寸應符合設計要求;
交通組織、安全布控合理,具備安全作業條件。
防火卷簾門安裝前應做好下列準備工作:
施工組織方案、施工方案應得到相關部門的審批;
設備進場開箱自檢:防火卷簾門設備材料運抵現場后,應當保持包裝完好,對照設備裝箱清單清點,核對設備規格型號、外觀和是否符合設計要求,并做好檢驗記錄;
設備報驗:根據合同要求的流程完成設備進場報驗,設備報驗資料包括技術文件、質量證明文件、發貨清單等,技術文件至少應包括設備說明書、安裝作業指導書、維護指南等,質量證明資料至少應包括合格證、出廠檢驗報告、第三方檢驗報告等;
安全措施:施工現場應按照施工組織設計中安全管理、文明施工和環境保護方案的要求做好安全警示設施布設、施工人員安全防護以及文明施工和環境保護等,安裝方案報監理工程師批準;
技術交底:施工前向所有施工人員講解此項施工內容及施工步驟,以及施工中的注意事項;
施工人員準備:包含消防系統工程師、班組負責人、專職安全員、安裝技術人員、輔助人員等;
主要工器具準備:吊裝機具、發電機、電焊機、絕緣電阻測試儀、水平尺、鋼卷尺、手電鉆、扳手等工具。

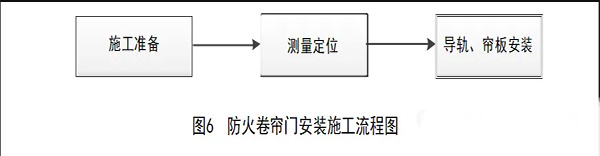

測量定位
施工前應對安裝現場進行測量,預留洞室與門洞尺寸應符合設計要求。
導軌、簾板安裝
導軌、簾板安裝的施工應符合下列要求:
門框套與固定預留件應焊接牢固;
導軌現場應安裝牢固;簾板嵌入導軌每端最小長度為 45mm,導軌滑動面光滑平直并無扭曲、凹凸、毛刺的現象;
門楣現場安裝牢固,門楣密封面和卷簾表面接觸應均勻嚴密;
座板與地面接觸應均勻嚴密,座板采用角鋼組成,用螺栓連接,間距≤300mm;
簾板兩端擋板或放竄機構應裝配牢固,裝配成卷簾后,簾板竄動量≤2mm;
簾板裝配成卷簾后運行時不應有傾斜,升降平穩;
導軌安裝牢固,全長垂直度≤20mm,預埋鋼件間距≤600mm。
質量要點
防火卷簾門安裝的質量要點包括:
施工質量應符合JTG 2182的規定;
設備強電端子對機殼絕緣電阻≥50MΩ;
設備接地電阻應符合設計要求;
防火卷簾門結構型式應符合設計要求,防火卷簾門金屬零部件做防腐處理,涂層、鍍層均勻,不應有斑駁、流淌現象;
簾板、導軌、門楣、卷軸等部件表面應無裂紋、壓坑及明顯的凹凸、錘痕、毛刺、孔洞等缺陷,相對運動構件在切割、彎曲、沖鉆等加工處,必須清理毛刺;構件或零部件的組裝、拼接處不應有錯位;
手動操作、電動操作卷簾門升降應符合設計要求;
防火卷簾門應具備遙測、遙控功能,其狀態信號應通過監控系統上傳上級監控機構,可通過計算機進行遠程遙測和遙控,功能測試結果應滿足設計要求。
